您当前的位置:首页 > 新闻 > 企业新闻 清洁电能千里“奔流”赴江淮——陕北至安徽±800千伏特高压直流输电工程建设纪实
2026-07-02 08:53:05来源:陕工网—陕西工人报
字体:【 】     分享到:

  文/图 本报全媒体记者 李旭东

  6月30日,黄土高原与江淮大地之间,一条崭新的能源“大动脉”——陕北至安徽±800千伏特高压直流输电工程正式投运。这条全长1055公里的“电力高速公路”,从革命圣地延安出发,跨越秦岭、飞渡淮河,直抵安徽合肥。

  作为国家“十五五”期间首个投运的特高压直流工程,每年可向安徽输送电量超360亿千瓦时,其中新能源电量占比过半,为安徽电网提供稳定、可靠、持续电力支撑,切实推动安徽电网多元化电力保障体系构建,直接带动上下游产业链协同发展。

  这是“西电东送”战略的又一里程碑,也是跨省能源调配的标志性项目,该工程的投运,不仅大幅提升华东地区电力保供能力,更为全国能源资源优化配置、新型电力系统建设注入强劲动能。

  从黄土沟壑到江淮平原,数千名建设者跨越四季、攻坚克难,用汗水与坚守铸就了这条横贯千里的电力丰碑。

  攻坚,在黄土地上筑起电力脊梁

  工程的起点,注定不凡。

  延安富县寺仙镇,占地480亩的宝塔山换流站矗立在Ⅳ级湿陷性黄土之上,干燥时坚硬如铁,遇水即刻松散坍塌,这是摆在建设团队面前的世界级地质难题。

  开工之初,项目专班联合多家科研院所反复推演,拿出一套超常规地基处理方案:全站铺设20.466万根素土挤密桩、11460根混凝土灌注桩,桩基总长度达170万米,分层回填压实,筑牢工程根基。

  第三方检测2175个回填土密实度点位,一次合格率98.34%,所有不合格区域重新碾压复检全部达标,为同类黄土地区特高压建站留下完整的技术范本。

  而运输的挑战仍让建设者记忆犹新。

  “28台换流变压器是换流站‘心脏’,整车运输总重超550吨,约90米长的‘钢铁巨无霸’要穿越4县150公里山路,途经窄桥、急弯、限高架。”宝塔山换流站副站长王文超说。

  团队事先组织重量120%、体积1∶1的模拟运输,逐一消除风险点,采用“前段桥式车组+中段换装+后段平板车组”的组合策略,以“蠕行”“寸动”等厘米级精度穿越狭窄急弯路段。历时90天,大件运输圆满完成,较计划提前一个月。

  创新,以标准与数智实现建设新高度

  作为国内首条全面落地“±800千伏/800万千瓦”特高压直流标准化成果的直流工程,如同一把精密标尺,重塑特高压建设全流程。

  “成果统一了成套设计、设备制造、工程设计、建设施工等全链条标准,缩短设备制造、工程设计周期30%,既降低设备故障风险,又推动电力产业链强链补链。”王文超说。

  陕北至安徽±800千伏特高压直流输电工程线路全长1055公里,横跨陕、豫、皖三省,途经山地、丘陵、平原、河道等复杂地貌,沿途多次跨越铁路、高速、通航河道及既有电力线路,施工点位分散、交叉作业频繁,全线施工统筹难度极大。

  为兼顾施工安全、质量与进度,项目部摒弃传统人工放线模式,创新采用可视化集控智能牵张设备,依托智能监控系统实现放线作业全程可视、精准可控,有效规避跨路、跨河施工风险。

  在宝塔山换流站,创新同样体现在每一个细节。750千伏GIS设备安装对防尘等级要求极高,但黄土高原风沙大、六级以上强风频繁。项目部首创十级防尘管控体系,将行业常规的五级标准提升一倍,配套质量管控机制。每一颗螺栓的力矩数据实时上传智慧平台。最终,1355个GIS单元耐压试验一次性通过。

  “工程首次实现了直流控制保护和换流阀控制设备的‘双国产化’,从芯片等元器件到集成设备均采用完全自主可控设备,有效提升了站内设备安全水平。”国网陕西超高压公司直流管理部副主任李彪说。

  使命,一条通道承载的绿色担当

  陕北好“风光”,千里送江淮。

  工程于5月7日全面启动直流系统调试,历时45天,累计完成737项试验,所有试验项目均一次通过。自6月23日0时进入168小时试运行阶段,至6月30日0时圆满完成试运行,设备及线路运行状态平稳可靠,现已正式投产送电。

  工程投运后,陕西电网外送能力跃升至3167万千瓦。陕北传统的能源基地优势,正转化为服务全国和推动自身绿色发展的新引擎。

  工程每日可向安徽输送电量1.92亿千瓦时,日最大输送功率达8000兆瓦。每年可向安徽输送超360亿千瓦时电量,其中新能源电量占比过半,相当于替代标准煤约550万吨,减少二氧化碳排放约1420万吨。

  高效开发的清洁能源外送安徽,既是将陕北丰富的能源资源优势转化为经济、社会和环保效益,也能助力革命老区的发展振兴。

  对于安徽而言,这条银线的意义同样深远。安徽近年来经济高速发展,电力需求持续攀升,该工程为江淮大地电力保供提供了坚实底气。更重要的是,高比例绿电的持续输入,将显著优化安徽电源结构,推动该省单位GDP碳排放强度持续下降,为打造经济社会发展全面绿色转型区提供关键支撑。

  让黄土高原的绿色转型点亮长三角的璀璨星空。从延安到合肥,1055公里的银线,输送的不仅是清洁电能,更是东西协作、山河共济的时代担当。

  当陕北的猎猎长风与江淮的万家灯火跨越千里相连,这条能源大通道正在广袤的中国大地上,书写着区域协同发展、能源绿色变革的崭新篇章。

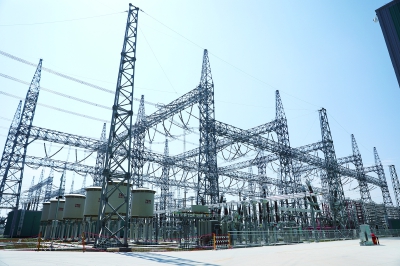

  宝塔山换流站现场。

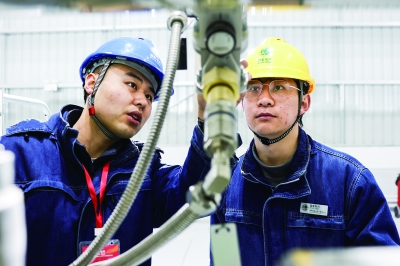

  工作人员在宝塔山换流站进行GIS室六氟化硫表计压力检查。





责任编辑:白子璐

校对:

关注公众号,随时阅读陕西工人报

新闻推荐

陕工网——陕西工人报 © 2018 sxworker.com. 地址:西安市莲湖路239号 联系电话:029-87342651 

陕ICP备17000697号 互联网新闻信息服务许可证:61120250004  陕公网安备61010402000820

版权所有 Copyright 2005陕工网 未经书面授权不得转载或镜像 网站图文若涉及侵权,请联系我们删除。

'); })();
