您当前的位置:首页 > 新闻 > 企业新闻 贵南高铁三电迁改项目进入迁改完工倒计时阶段
2020-06-15 11:24:49来源:陕工网
分享到:
  字体:【

  陕工网讯(赵敏刚 刘科林)6月13日,随着影响贵南高铁建设的最后一处220kV翰林Ⅰ、Ⅱ线高等级电力线路停电工作票批复(6.13~6.20),标志着中铁一局电务公司贵南高铁三电迁改项目分部最后一处迁改线路进入迁改完工倒计时阶段。

  据悉,中铁一局电务公司承建的新建贵阳至南宁铁路广西段站前工程GNZQ-11标段三电迁改工程,正线长度25.43km。主要负责本标段内电力线路、通信线路的迁改施工。目前完成电力线路91处,通信线路36处,完成工程量的99.22%,提前为后面土建工程施工扫清了障碍。

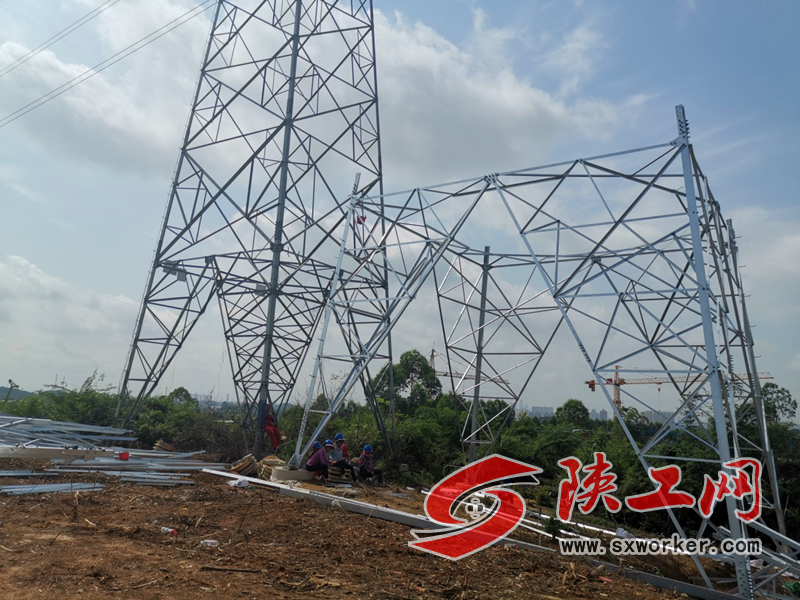

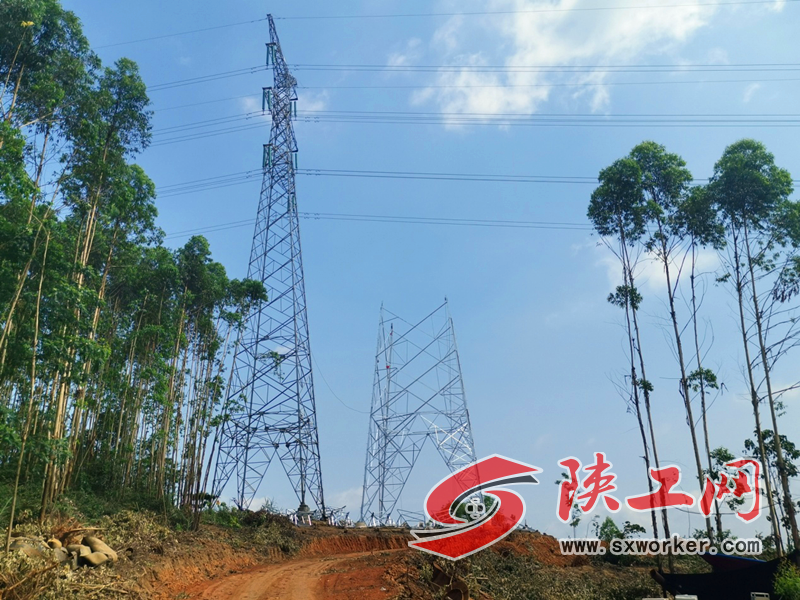

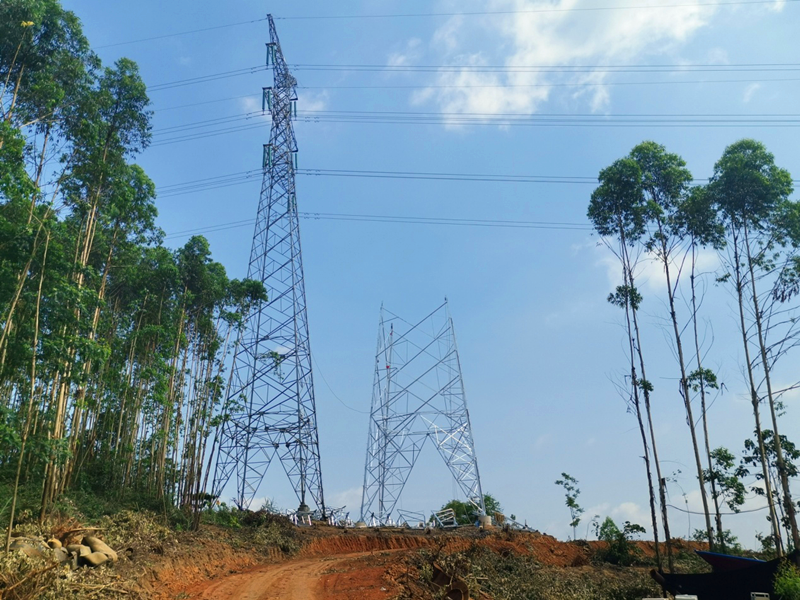

  南宁市电力局管辖范围内的220kV翰林Ⅰ、Ⅱ线直接影响贵南高铁影响宁村2号桥与大岭头桥之间的路基施工,作为本标段电力迁改线路中电压等级最高、停电难度最大,施工任务最重的迁改线路,三电迁改项目分部积极协调各方力量,解决实际难题,最终220kV翰林Ⅰ、Ⅱ线进入最后的停电施工阶段。批复停电时间8天,预计6月20日迁改完工。




责任编辑:胡睿林
